甲骨文公司旗下一項大型人工智能數據中心計劃遭遇新障礙——關鍵供氣管道項目推遲近六個月,令外界對這一投資規模高達1650億美元的項目能否按期落地產生疑慮。
管道運營商Energy Transfer LP旗下子公司Transwestern Pipeline周五在監管文件中披露,"綠辣椒項目"(Green Chile Project)天然氣管道的預計投運日期已從此前的2026年8月15日延至2027年2月1日。
該管道是為甲骨文"木星項目"(Project Jupiter)數據中心提供燃料的核心基礎設施,後者亦是甲骨文與OpenAI簽訂的Stargate大合同中最關鍵的組成部分之一。

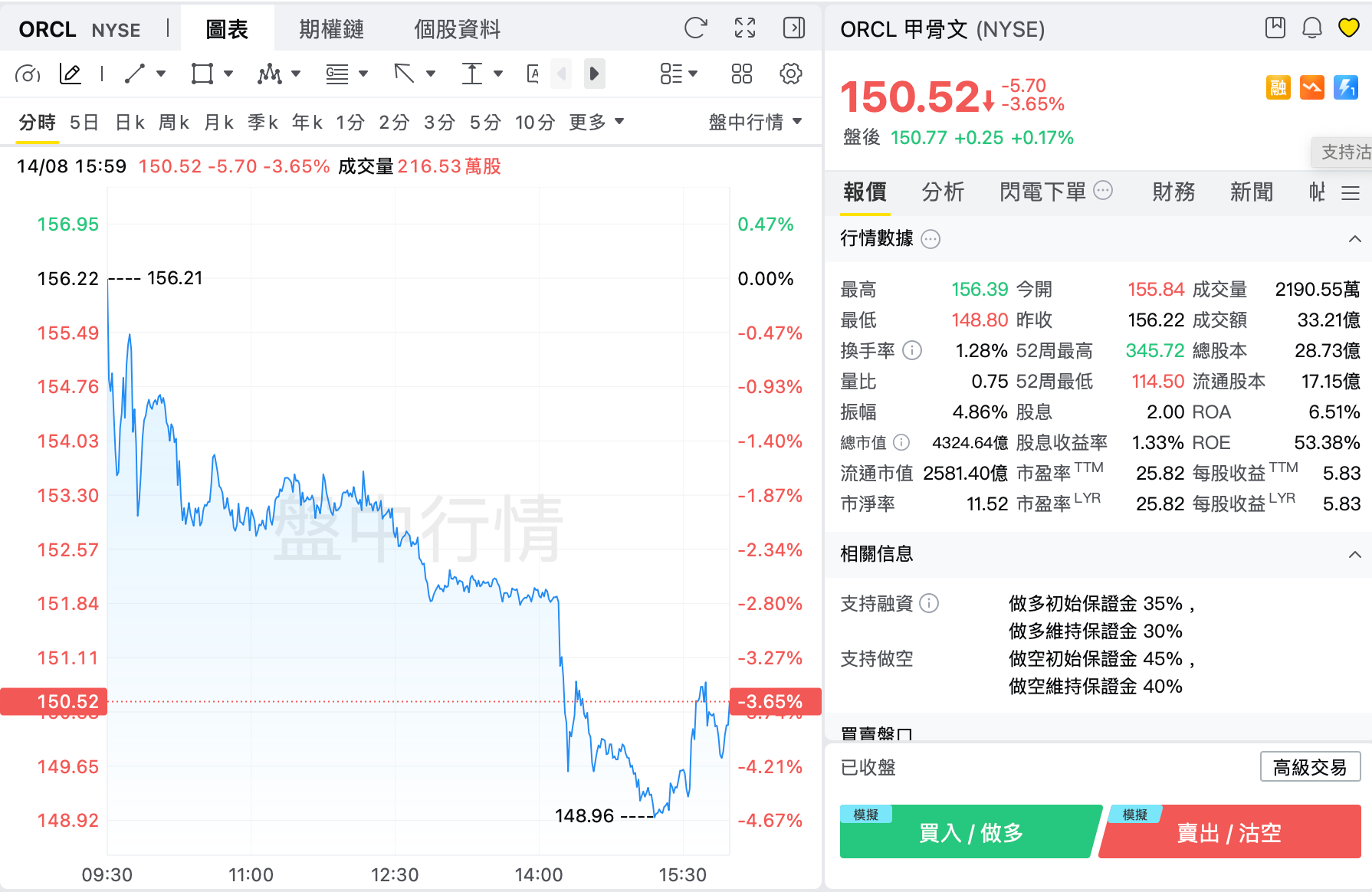

延期消息公布後,甲骨文一度下跌4.6%,發言人隨後表示,"木星項目仍按計劃推進,我們繼續與合作伙伴緊密協作,推動項目向前推進"。伴隨發言人表態股價有所反彈,最終收跌3.7%。
管道審批受阻,進展一再受挫
綠辣椒項目管道之所以延期,根源在於新墨西哥州土地局多次拒絕批准Energy Transfer擬定的管道路線——該路線途經一小片州有公共土地。該項目選址緊鄰美墨邊境以北數英里,已引發當地居民抗議,訴求主要集中於潛在環境影響。
儘管項目獲得了一批稅收激勵措施及政府支持債券的背書,但在州級和聯邦層面的審批均面臨較大阻力。
能源諮詢機構Energy Aspects北美天然氣高級分析師Josh Garcia指出,鑑於Energy Transfer在兩級審批層面所遭遇的重重障礙,2027年2月1日這一新的預計投運日期"可能並不現實"。他表示:
"我們預計綠辣椒項目最早也要到2027年下半年才能投運,但如果未來數月內無法取得實質進展,則面臨被取消的風險。"
木星項目規模龐大,管道至關重要
木星項目在甲骨文AI數據中心佈局中舉足輕重。據規劃,該設施將採用Bloom Energy提供的最高達2.5吉瓦燃料電池作為動力來源,使其成為目前在建規模最大的AI數據中心之一。
綠辣椒項目管道設計輸氣能力為每日最高4億立方英尺,約相當於美國本土48州天然氣總產量的0.4%,足見該數據中心能源需求之巨。
甲骨文今年5月曾向聯邦能源監管機構表示,綠辣椒項目的審批"時間緊迫",任何延誤都將危及"木星項目的整體目標"。
甲骨文同時指出,木星項目代表着在新墨西哥州多納安納縣最高達1650億美元的投資。
